A lakásfelújítás egy folyamat, költségvetése van, nem
ára.
A költségvetés viszont a tennivalókal együtt folyton változik. Ezért
hetente csinálunk elszámolást, korrekciót.

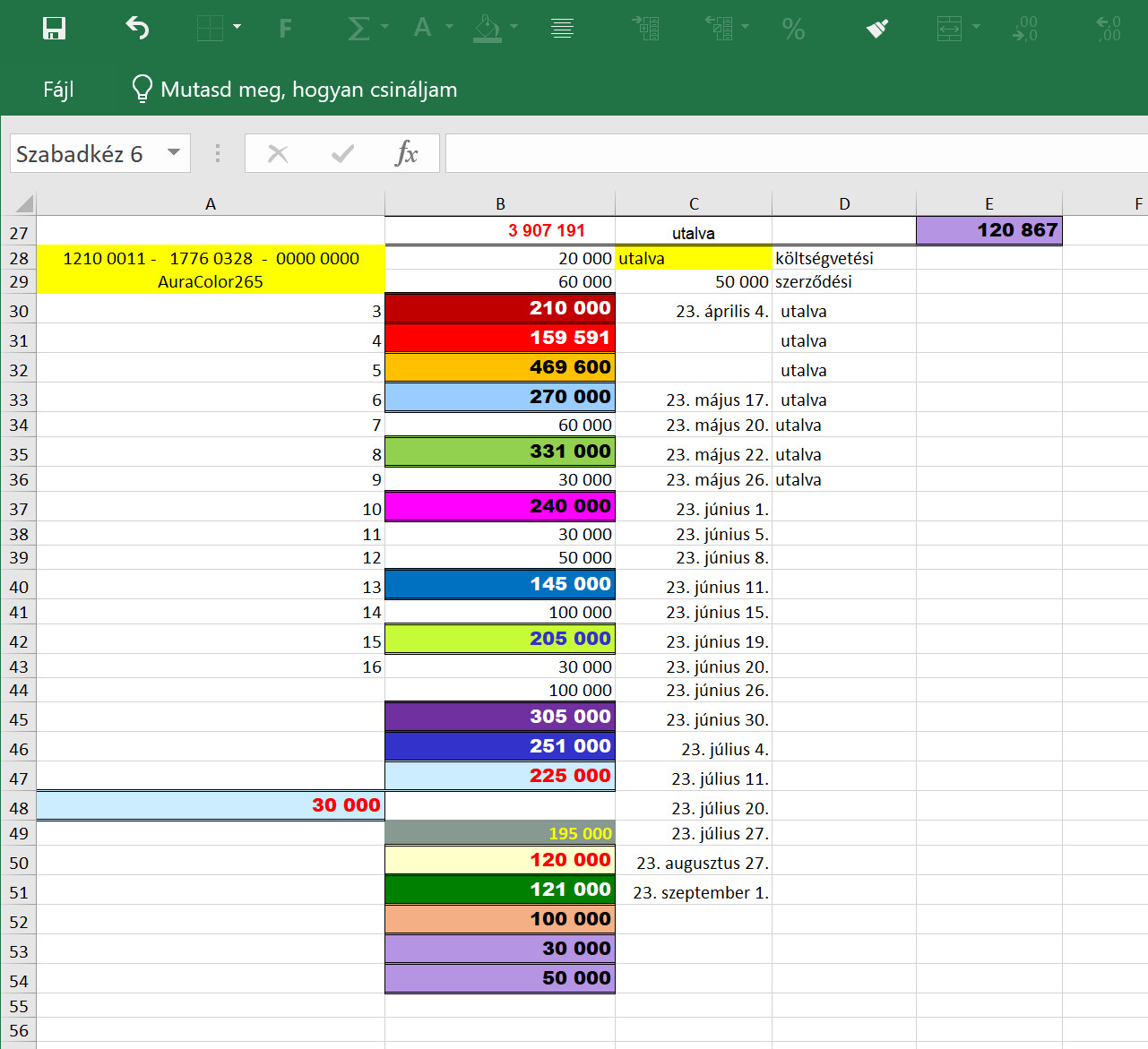

A hetenként más a színe, így ha a hétnek megfelelő színű kockákat kitöröljük,
nagyjából az előző heti összeget láthatjuk. A színek segítségével nyomon
követhető mi történt a héten, s mi terveződik a következő hétre.
Két másik kérdésre is keresi a választ a költségvetésünk.

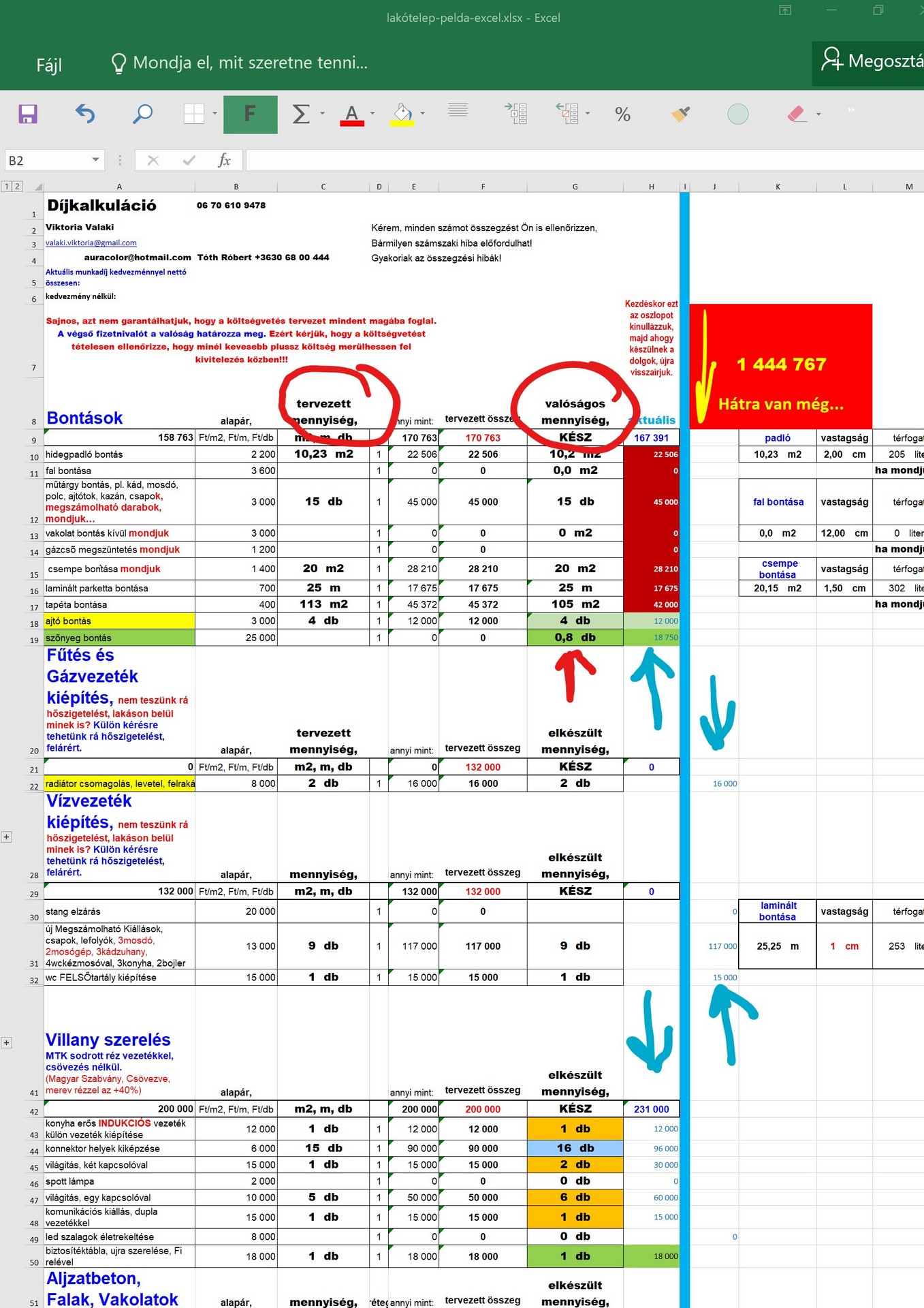

1. Gyakori kérdés: Miért nem annyi mint terveztük?
A válasz a két költség oszlopban van. Az egyik oszlop a tervezett, a másik

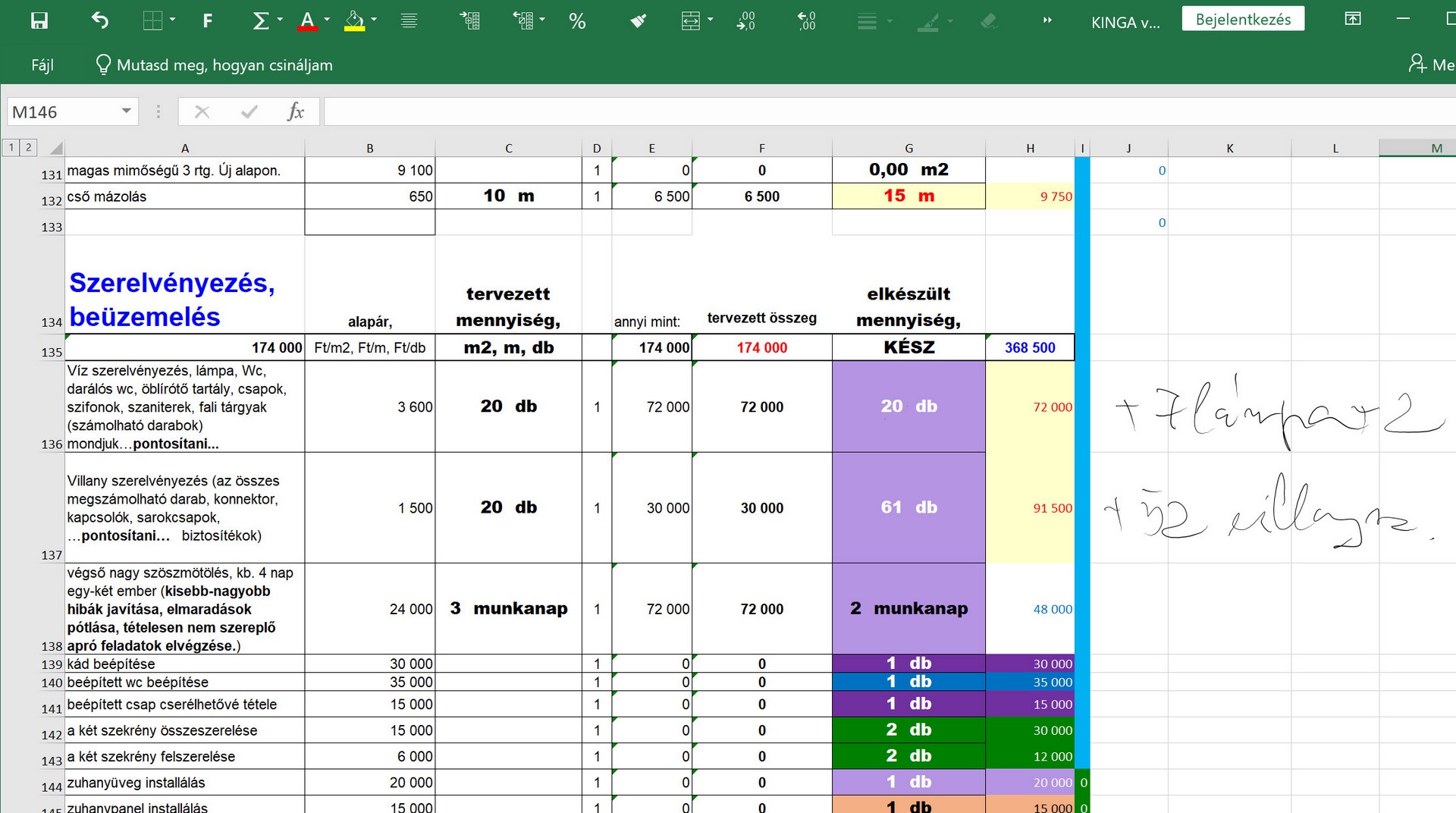

oszlop a megvalósult tételek mennyiségek. Azokat összehasonlítva, tételesen
látható mi okozza az eltérést a tervezett és a megvalósult munkák közt.
